        合成樹脂瓦安裝方法
        一、安裝工具及配件
        1、工具:工程線、手提電鉆、電鉆鉆頭套筒、手提切割機、卷尺、鋼尺、扳手、手提磨光機。
        2、配件:防水圈、保護墊、自攻釘、防水帽(照片圖)。
        3、附料:樹脂膠、樹脂粉或玻璃膠(施工中出現鉆孔鉆錯現象將兩種材料拌合后填補或用玻璃膠填補)。
        二、屋面要求

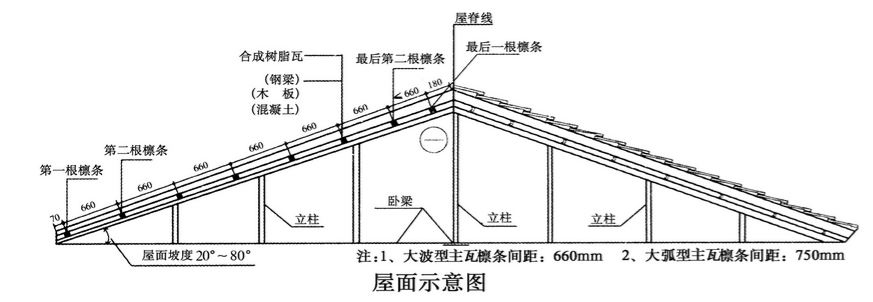

        安裝合成樹脂瓦的坡面圖
        1、坡度
        合成樹脂瓦適用于坡度為20~80度的坡屋面 (如上圖)。
        2、檁條
        常用檁條材料及尺寸:防腐木方60×40、方鋼管60×40×3、C型鋼100×50×3 。 金屬檁條須刷防銹油一遍,面漆兩遍。木檁條須用防腐油或用瀝青油浸刷。
        最上面檁條位置距屋脊線150mm,便于安裝正脊瓦,最下面檁條位置距屋檐口50~70mm。 主瓦檁條間距建議660mm,大弧型主瓦檁條間距不得大于750mm。

        三、合成樹脂瓦安裝

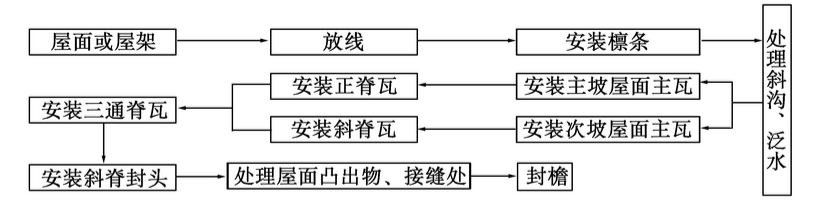

        1、安裝次序
         合成樹脂瓦安裝次序圖
        2、放線

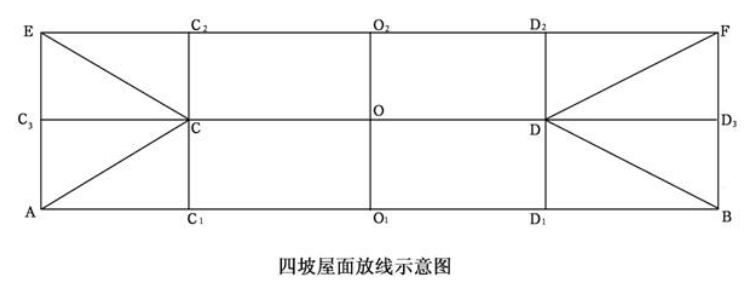

        安裝前應根據現場屋面情況進行放線,這樣有助于安裝瓦時達到橫平豎直,保證安裝質量及達到美觀效果(見四坡屋面放線示意圖)。
        四坡面放線示意圖
        3、安裝主瓦
        兩坡屋面主瓦安裝時,一側波峰中心與CC1(CC2)或DD1(DD2)線重合,主瓦上、下部都應與CD、AB線平行,并從一側(CC1或DD1線)開始安裝(示意圖)。
        第一張瓦的安裝最為重要,一定要保證瓦底邊與CC1(CC2)或DD1(DD2)線垂直不得傾斜,位置擺正后,在最下端檁條和瓦的中心位置(波峰)處將瓦固定(示意圖)。
        為防止單向搭接造成的傾斜和不平整現象,主瓦橫向安裝要一上、一下排列,即第二張瓦扣壓第一張瓦和第三張瓦,第四張瓦扣壓第三張和第五張瓦并各搭接一個瓦波,其余以此類推(示意圖)。
        安裝過程中要隨時檢查瓦底邊與施工線的垂直,確認無誤后再將固定件安裝齊全(示意圖)。
        縱向安裝要搭接瓦的一個節長(示意圖)。
        兩坡屋面主瓦安裝應兩側同步進行,以確保正脊瓦安裝的波峰吻合(示意圖)。
        主瓦安裝選用直徑4mm、長度75mm的自攻釘;正脊瓦、斜脊瓦安裝根據固定位置的不同,選用直徑4mm,長度110-150mm的自攻釘(示意圖)。
        固定瓦時先將防水圈置于保護墊下面的凹槽內,并將自攻釘穿過保護墊中心孔(弧面朝下),電鉆要與瓦面垂直,緊固瓦時釘?shù)乃删o要適中,完畢后再安裝防水帽(示意圖)。
        鋼檁條采用自攻釘或不銹鋼角釘,木檁條采用自攻螺絲。在需固定的波峰上先鉆大于自攻螺絲直徑2mm的孔,每隔一個波峰固定一套配件(示意圖)。
        四坡屋面安裝時先安主瓦(方法同兩坡屋)。主瓦安裝完畢后再安裝兩側三角形屋面,由中心線CC3、DD3為基準兩邊均分安裝,再沿斜線切割,以便于斜脊瓦的安裝(示意圖)。

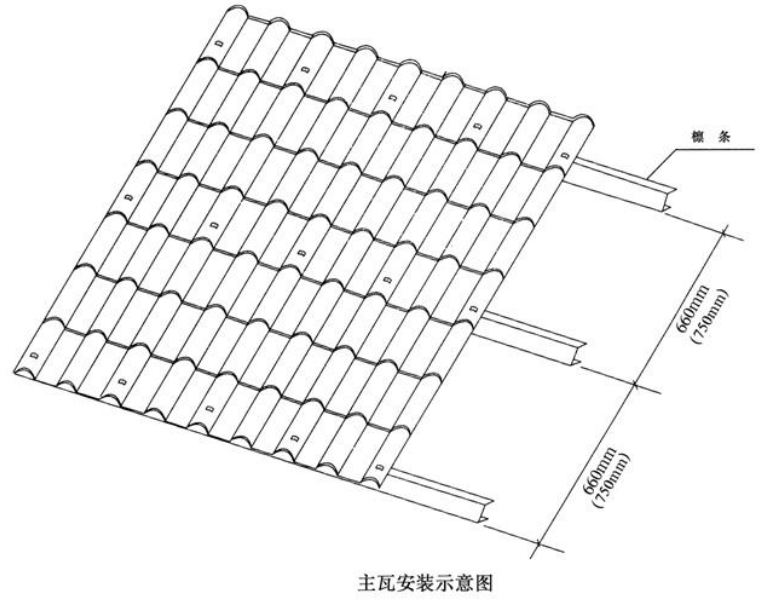

        合成樹脂瓦主瓦安裝示意圖

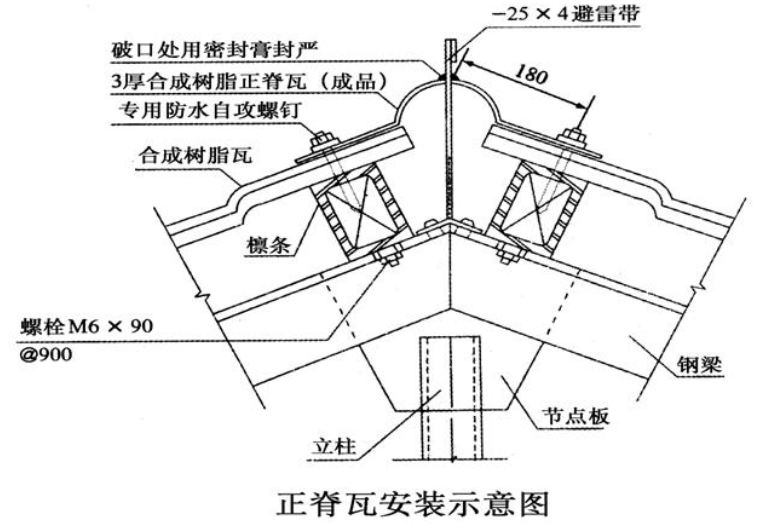

         4、安裝正脊瓦
        正脊瓦安裝在屋脊CD線上,安裝時要從主瓦區一側開始,第一張正脊瓦搭接處要避免與主瓦搭接處重疊,兩張正脊瓦之間搭接一個波形(示意圖)。
        樹脂瓦正脊瓦安裝示意圖

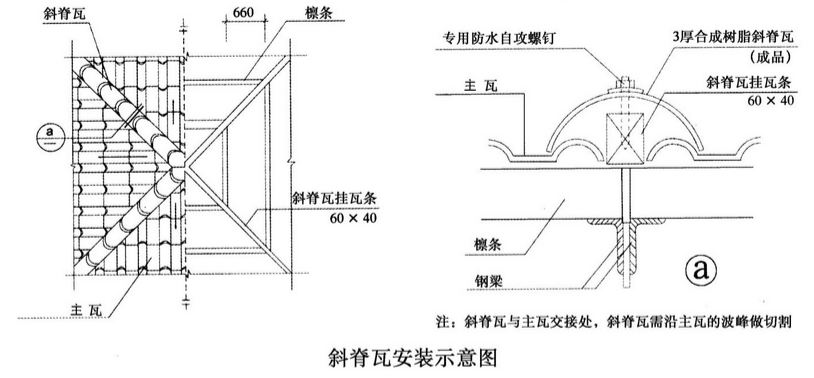

        5、安裝斜脊瓦
        斜脊瓦安裝在多坡屋面三角形斜邊上,安裝時要上下對齊固定在主瓦檁條上,兩節斜脊瓦之間搭接30mm,最后安裝脊瓦末端(示意圖)。
        樹脂瓦斜脊瓦安裝示意圖
        6、安裝三通瓦
        三通脊瓦安裝在三面相交頂點,正、斜脊瓦安裝完畢后安裝三通脊瓦,安裝三通脊瓦時一邊搭接在正脊瓦下方,另兩邊搭接在斜脊瓦上方(示意圖)。
        7、安裝封檐
        封檐應與主瓦最下一節同時安裝,用主瓦末端自攻釘雙層固定在檁條上。如主瓦檐頭距離檁條過長,封檐長度不夠時,用螺栓單獨固定(畫圖示意)。
        四、斜天溝的處理
        屋面斜天溝可采用寬度1000mm、厚度0.5mm彩鋼板,或?qū)挾?00mm、厚度3.0mm的合成樹脂板等材料,根據現場結構配套定制,在主瓦安裝前先將天溝型板固定在檁條上,外露部分寬度為200mm~300mm(做法如下圖)。

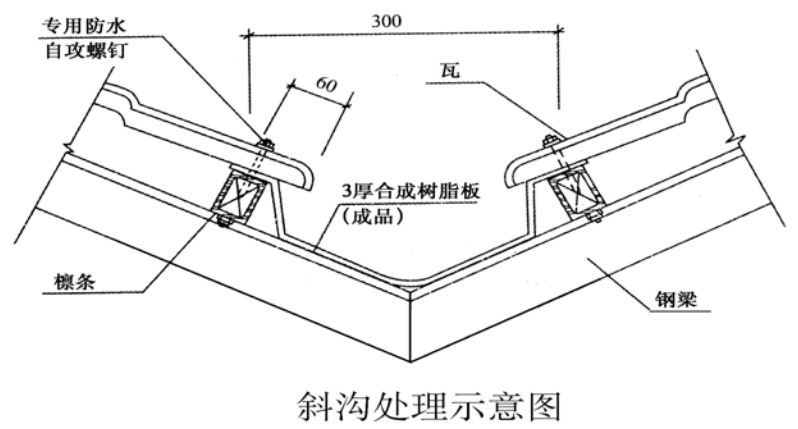

        樹脂瓦斜溝處理示意圖
        五、屋面節點處理

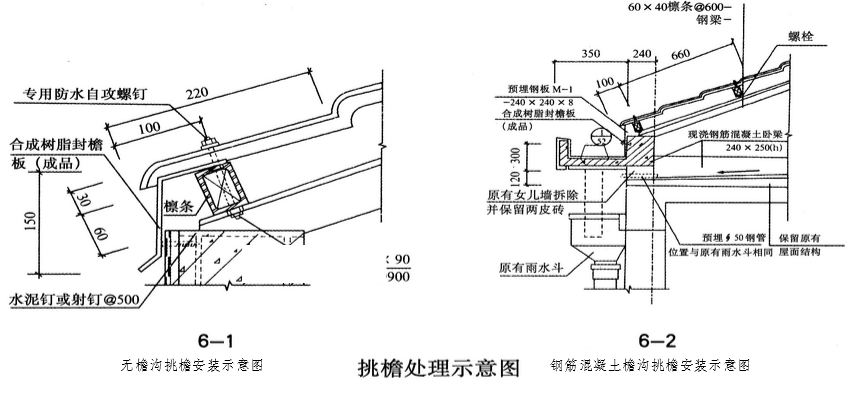

        1、挑檐安裝
        為使邊檐和屋檐有效排水,同時保護下面檐板,檐口部位宜選用金屬滴水板或合成樹脂封檐板,由屋面邊檐向內伸金100mm向下彎曲蓋住檐口,在安裝瓦前先將金屬滴水板按圖所示固定在檐口及檁條上。
        挑檐處理示意圖
        2、山墻封檐泛水的處理

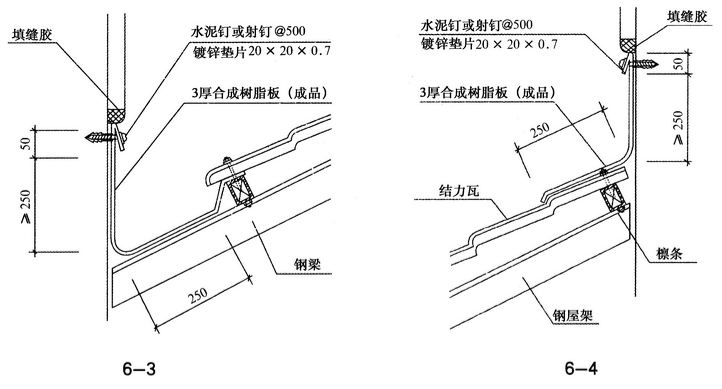

        屋面與女兒墻體交接處的泛水處理:合成樹脂瓦板按圖6-3尺寸加工完畢后,一端用射釘固定在墻面上,另一端固定在瓦波上。
        樹脂瓦山墻封檐泛水的處理
        蓋板泛水:當屋面與垂直于屋面的墻體交接處的泛水處理完畢后,將合成樹脂瓦泛水蓋板分別固定在山墻兩側,見圖6-5所示。

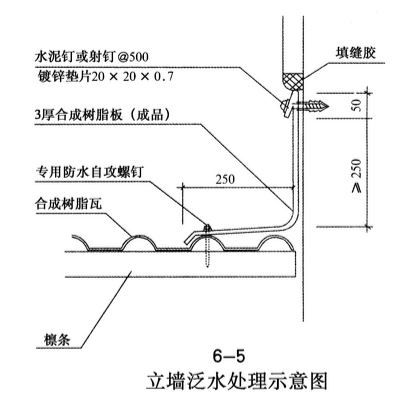

        立墻泛水的處理
        備注:水箱、煙囪泛水與屋面瓦為四面相交,可分正面泛水,彎折泛水。正面上泛水是指屋面瓦 位于構筑物斜上坡,可將合成樹脂瓦板按圖6-3尺寸加工,下端固定在構筑物腰線下面,上端固定在屋面瓦下檁條上面。正面下泛水是指屋面瓦位于構筑物斜下 坡,可將合成樹脂瓦板按圖6-4尺寸加工,上端固定在構筑物腰下面,下方固定在瓦面上。彎折泛水是指屋面瓦位于構筑物兩側斜面相交,加工方式與正面下泛水 是一樣的,如圖6-5所示。

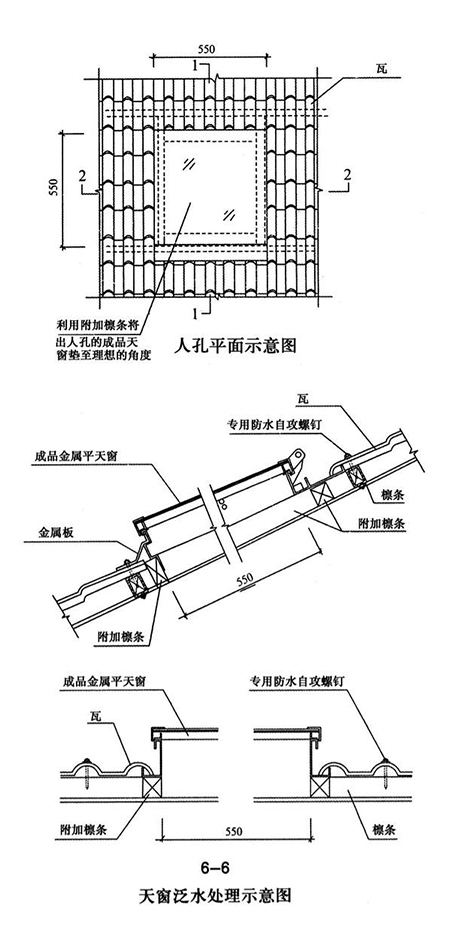

        3、天窗泛水處理
        在屋面瓦安裝前可先將天窗兩側和上坡的金屬板固定在屋面上,當天窗下坡的瓦安裝完畢后再將金屬排水板覆蓋在瓦上,如圖6-6所示。
        天窗泛水處理示意圖
        4、老虎窗周邊排水處理

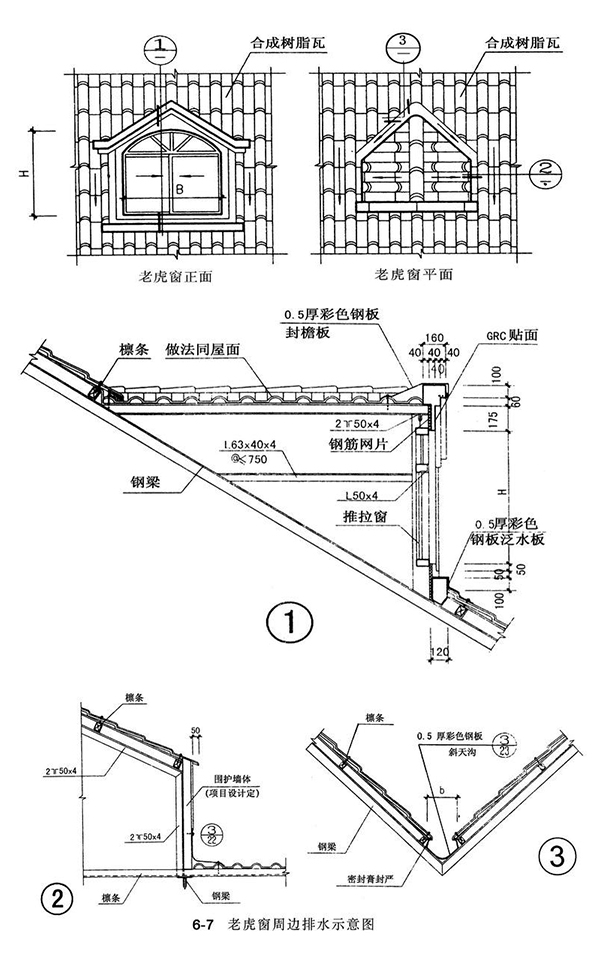

             為使老虎窗上面雨水有效排泄,應在老虎窗上方兩側設置排水槽,如圖所示。
        老虎窗周邊排水處理示意圖


        關聯信息推薦
        全部
        官方微博
        分享:
        微信
        企業公眾賬號
        成都坤寶建筑材料有限公司 蜀ICP備14010468號-10 ©2014- KUN BAO BUILDING MATERIALS

        合成樹脂瓦

        樹脂瓦案例

        常見問題解答

        產品在線訂購

        返回

        回到頂部

        中文字幕亚洲综合久久2| 国产精品99久久久久久猫咪 | 99国产精品久久久久久久成人热| 久久久国产打桩机| 人妻少妇久久中文字幕一区二区| 久久精品人成免费| 久久青青草原精品国产软件| 亚洲精品白浆高清久久久久久| 国产精品嫩草影院久久| 日韩美女18网站久久精品| 亚洲av日韩精品久久久久久a | 亚洲国产精品一区二区久久hs| 久久久精品人妻一区二区三区四| 一级做a爰片久久毛片16| 亚洲国产成人久久综合碰| 99re久久精品国产首页2020| 精品无码久久久久久久动漫| 人妻精品久久久久中文字幕69| 99久久国产综合精品成人影院| 三级三级久久三级久久| 国产高潮国产高潮久久久91| 国内精品久久久久影院亚洲| 亚洲一本综合久久| 男女久久久国产一区二区三区| 久久久久无码精品| 亚洲国产精品一区二区三区久久 | 免费精品久久久久久中文字幕| 欧美一区二区三区久久综| 人妻无码精品久久亚瑟影视| 91精品婷婷国产综合久久| 久久精品无码午夜福利理论片| 久久夜色精品国产亚洲| 久久精品夜色噜噜亚洲A∨| 久久99精品国产99久久| 一本久久久久久久| 国产精品久久久久9999高清| 无码人妻少妇久久中文字幕蜜桃 | 国产精品久久自在自线观看| 婷婷综合久久中文字幕蜜桃三电影| 亚洲午夜精品久久久久久浪潮| 久久免费香蕉视频|
